impianto-idroelettrico-rio-tramentan

Impianto rio Tramentan

impianto-elettrico-edificio

Dati tecnici centrale idroelettrica:

Messa in servizio 2012
Posizione Ponte Stelvio
Bacino imbrifero 7,4 km²
Tipo di costruzione Turbina Pelton
Potenza generatore (max.) 1000 kVA
Potenza nominale media di concessione 241,04 kW
Salto usato 393 hm
Condottura 1.740 m, ⌀ 400 mm
Derivazione (max.) 140 l/s
Produzione annuale (⌀) ca. 2.100.000 kWh

L’impianto rio Tramentan historico

Il cronista riferisce:

Negli uffici del Comune di Stelvio ha avuto luogo la Commissione per l’attuazione della centrale elettrica di Stelvio. L’annuncio ufficiale fu:
“La Società Elettrica Stelvio Coop.a r.l. ha intensione di realizzare una piccola centrale elettrica per offrire l’illuminazione. La presa d’acqua viene costruita presso il ponte del paese al Rio Tramentan e la rispettiva centrale più a valle di circa 550 m. Vengono utilizzati 40 litri d’acqua al secondo. La prestazione massima dell’impianto è di 50 CV (dislivello 120 m, 1500 giri e 18 atmosfere) “

24/05/1921

I lavori per la costruzione della centrale sono stati oggi appaltati:

  • Lavori di muratura: Johann Bucher
  • Carpenteria: Simon Niklaus

05/06/1921

Gli alberi per i pali della linea sono stati abbattuti nel boschetto Gastoi. Oggi è stato erretto il primo palo per la luce presso il ponte Schmied (Patzleida).

19/06/1921

Inizio dell’installazione della luce elettrica nelle case.

20/10/1921

Oggi è stata comletata la presa d’acqua.

25/10/1921

Oggi sono stati iniziati i lavori di montaggio nelle centrale.

10/11/1921

Oggi è stata esaminata la conduttura dei tubi. Per ciò è stata utillizzata una pompa d’acqua con un manometro. Sono state misurate non più di 18 atmosfere.

18/11/1921

Questa sera per la prima volta si è accesa la luce elettrica a Stelvio.

30/11/1921

Benedizione della centrale elettrica di Stelvio dal Sig. Rev. Alois Patscheider. Prima del vespro ci si è recati in processione alla centrale per la benedizione e per la parte ufficiale. Al ritorno in chiesa intonazione della canzone “Großer Gott wir loben dich” e benedizione.
Croce originale 1921

08/12/1921

Completamento dell’ampiamento della centrale dal ponte Schmied fino al maso Mur. La Ditta Schöpf (Silandro) ha quasi ultimato la posa dei tubi. Anche la Ditta Sailer Josef ha completato la copertura della Centrale. Ci fu però un ritardo dalla Ditta Troyer Valentin (Vipiteno), che potè ultimare i lavori solo verso la fine di novembre.

20/10/1981

L’inizio dell’attività della centrale elettrica ampiata.
Cosà la produzione passò da 500.000 kWh a 1.500.000 kWh.

macchina-energia-elettrica-rio-tramentan
generatore-energia-elettrica-rio-tramentan

15/01/1982

Ordina di un secondo gruppo.

strom-maschinensatz-tramentanbach
strom-generator-tramentanbach

28/10/1982

Cerimonia d’inaugurazione della nuova centrale e degli impianti esistenti.

einweihung-tramentan-pfarrer-leute
einweihung-tramentan-leute-maschinensatz

Ottobre 1983

Il nuovo impianto idroelettrico rio Tramentan

Durante un’ispezione locale con Dr. Barbara Vidoni (Ufficio Tutela acque) e Dr. Christian Platter (Ufficio Elettrificazione), è stato raccomandato il trasferimento della centrale elettrica. Un altro motivo per iniziare la nuova costruzione del vecchio impianto è stato il cattivo stato della condotta forzata, che era in funzione rispettivamente dal 1974 e dal 1981.

Nel corso dei lavori per la nuova centrale Tramentan è stata posata sottoterra l’ultima linea aerea a media tensione esistente. La nuova centrale di Tramentan è stata messa in funzione il 12/12/2012.

luogo-stoccaggio-pila
-tubi-a-pressione
elicottero-trasporto-tubi.gebaeude
elicottero-posizionamento-tubi-a-pressione

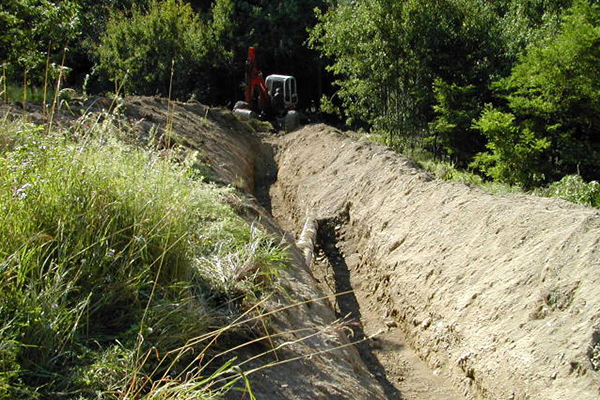

escavatore-comion-lovori-di-scavo
escavatore-ragno-lavori-di-scavo-posa-condotta
escavatore-ragno-lavori-di-scavo-posa-condotta
neues-wasserkraftwerk-tramentan-gebaeude
centrale-idroelettrica-edificio-mure-in-pietra
